現場管理技術
植物工場の栽培計画、ズレるのは精度のせいじゃない
「生産能力をフルで組んで、出荷と人員はそこに合わせればいい」——栽培計画をそう考えていないでしょうか。そう組むと、毎週どこかで帳尻が合わなくなります。出荷側で余り、人員側から苦情が来て、その尻拭いに追われる。工程表の精度が足りないせいだと思って、もっと細かく組み直す。でも、いくら細かくしてもズレは消えない。だとすると、疑う場所がそもそも違うのかもしれません。
私は人工光型の植物工場でレタスなど葉物の生産・立ち上げに長く携わってきましたが、計画が回らなくなる場面のかなりは、工程表の細かさではなく、別々の速さで動くものを一本に縛ったところから来ていました。
計画のズレは精度ではなく三つの時計の問題
工程表どおりに回らない場面は、いくつもあります。注意して見ていくと、そのズレ方が一種類ではないことに気づきます。出荷で余った・足りないという波は週単位で細かく動くのに、栽培そのものはもっとゆっくりで、定植のリズムを変えても、結果が出てくるのは何週間も先です。さらに人手の繁閑は、また別のタイミングで山が来る。同じ「計画」の中に、速さの違うものが混ざって入っている——そう感じたことはないでしょうか。
これは特定の誰かだけの感覚ではありません。私の見るかぎり、計画が回らなくなる多くは、ここから始まります。「栽培計画」と一語で呼びますが、その中には少なくとも三つの違う時計が入っています。出荷は需要に引っぱられて週単位で細かく揺れる。栽培は生き物の周期ですから、手を打っても返事が返ってくるのは数週間先です。葉物のレタスなら、一株が播種から収穫まで35日前後。手を入れても、その効きが棚に出てくるのは一サイクル先です。人の繁閑は、そのどちらとも違う山で動く。
問題は、この速さの違うものを、一本の工程表という同じ目盛りに乗せてしまうことです。速い波に合わせれば栽培側が振り回され、遅い周期に合わせれば出荷が取りこぼす。だからズレは工程表の精度の問題ではありません。本来は別々に回るべき三つを、無理に同期させようとしている構造の問題です。
「一本の線でとらえようとするとズレる」というのは、研究の側でも同じ形で出てきます。植物工場のレタスで収穫時の重さを予測するとき、ある一時点の見た目の大きさだけで読もうとすると相関は0.45どまり。ところが葉の動きのような時間をまたいだ変化を特徴に加えると、0.74まで上がります(参考: 1)。その葉の動き自体も、明暗のサイクルに連動した周期性を持ちます(参考: 1)。一点の静止画ではなく時間の流れ、すなわち周期で見ると、現実がよく読める。計画も同じで、ある一週間の出荷数だけを見て手を打つと外す。波として、周期として眺めたときに、ようやく現実が読めてきます。
三軸を別々に回す緩衝の置き方
三つの時計があると言われると、腑に落ちるのではないでしょうか。ただ、ここで一つ引っかかりが残ります。別々に回すべきと言われても、実際には三つは互いに引っぱり合っています。出荷の波に応えようとすれば定植のリズムをいじりたくなりますし、収穫の山が来れば人手もそこに引きずられる。別々に回すとは、具体的にどう距離を取ることなのか。一本にまとめないのなら、何を見て三つを噛み合わせればいいのか。

出荷・栽培・人手を別々に回すというのは、三つの間に「緩衝」を意図的に置くことです。直接つなげば、速い波がそのまま遅い周期を揺さぶってしまう。だからこそ、間に緩衝を挟んで、片方の揺れがもう片方にそのまま伝わらないようにします。具体的には、出荷側に置けるのは棚の上で収穫を待てる適期の幅、出せる規格の上下の振り幅、それに契約数量の調整余地です。栽培側に置けるのは定植の刻みの幅、人手側に置けるのは余力です。ここで一つ現場の留保を入れておくと、生鮮の葉物は日持ちが短く、在庫として何日も積んでおける幅は限られます。だから出荷側の緩衝は「在庫を厚く積む」よりも、棚の上の収穫適期をどれだけ前後に振れるか、どの規格まで出荷に回せるかで持つことになります。なお、緩衝の取り方はこれだけではありません。正確に言えば、軸ごとにもっと細かい持たせ方があるのですが、話を見通しやすくするために、ここでは各軸の代表的なものに絞って挙げています。
噛み合わせる手がかりは、工程表そのものではありません。その緩衝が今どれくらい余っているか、あるいは減っているかにあります。出荷の波は収穫適期の幅と規格の振り幅で受け、その余地が尽きかけたときに、栽培側の定植リズムに手を入れる。収穫の山は、人の余力で受けます。三つを同じ目盛りで同期させるのではなく、それぞれの間にある緩衝の余り具合を見て、限界に近づいたものだけを調整する。
ここで気をつけたいのは、栽培側の手当ては「緩衝が尽きてから」では間に合わないという点です。出荷を受ける緩衝が枯れてから定植を増やしても、その株が棚に上がるのは35日前後あと。後手の確定です。だから栽培軸だけは、緩衝が尽きるのを待たず、収穫までのリードタイム分だけ前倒しで設定を動かします。緩衝の減り方の傾きを見て、底をつく前に手を打つ。出荷側の見張りが「今いくつか」を見るのに対し、栽培側は「このまま行くとリードタイムの先で足りるか」を見る、という違いです。
一本の線で先まで決め切るのではなく、三つの時計はそれぞれの速さで回させたまま、境目の緩衝だけを監視する。そういう距離の取り方です。
人手が生産とは別の軸だということは、経営データの側からも裏が取れます。施設園芸(トマト)の太陽光型を対象にした業界調査では、6,000〜8,000㎡あたりに収益性のピークが観測されており、しかも、持続的に回すうえでの主要な課題は「安定生産と労働力の調達・配分」だと報告されています(2017年・参考: 2)。これは果菜・太陽光型の調査で、私が実地で見てきた人工光型・葉物とは型式が違いますが、人手が生産工程にただ従属する変数ではないという論点は型式を越えて効いてきます。採算は、生産能力をめいっぱい使うことではなく、生産と労働力をどう両立させるかが大きく左右する。人手は別に置いて合わせにいくべき一つの軸だと考えています。
基準に据える軸を選ぶ
出荷の予定や人の都合に合わせて栽培の方をずらそうとしても、生育のリズムはそうそう曲がってくれない。こんな経験はないでしょうか。三つの時計のうち、栽培の周期だけは光や温度でだいたい決まっていて、出荷や人手ほど自由には動かせません。すると現実には、「動かしにくい軸を基準に置いて、動かせる軸をそこへ合わせにいく」という順番が自然と出てきます。逆に、受注を最優先にしたい施設なら、出荷を基準に置くこともある。何を基準の周期に据えるかで、計画の組み方そのものが変わります。

三つのうち、栽培の周期が一番動かしにくい軸です。光も温度も、収穫までのリズムも、人や受注の都合では曲げられません。だから栽培を「基準の時計」に据えて、出荷と人手をその上に合わせにいく。これが一番無理の少ないやり方です。
ここで大事なのは、何を基準に据えても、基準が直接ほかを動かすわけではない、という点です。栽培を土台にしても、出荷の波は収穫適期の幅で受け、人手は余力で受ける。前の章で見た緩衝の置き方は、ここでも変わりません。
受注最優先の施設が出荷を基準にする場合も同じです。今度は栽培側に、定植の幅という緩衝を厚く持たせて波を吸わせる。雇用を平準化したい施設なら、人の手が動かせる量を基準に置き、出荷と栽培をそこへ寄せます。受注主導・生産主導・人員主導、どれを基準に選んでも理屈は変わりません。基準を変えるとは、どの時計を固定して、どの緩衝を厚くするかを選び直すことです。一番動かしにくい軸を基準に、動かせる軸の側にクッションを寄せる。順番はいつもこうなります。
なお、契約販売が厚い施設では、この非対称が反転することがあります。出荷数量が契約でほぼ固定されていると、出荷はむしろ一番安定した軸になり、揺れるのは生産側——歩留まりや生育のばらつき——になります。その場合は生産側に緩衝を厚く持ち、契約という安定軸に栽培を合わせにいく。自分の施設で何が一番安定していて、何が一番揺れるかは、契約構成で変わってきます。
そして、栽培の周期を基準の時計に置くといっても、その基準も完全に固いわけではありません。レタスの生育は光の強さで上下しますが、光周期や養液濃度との組み合わせで最適点が動き、「これが唯一の最適」という単一の値は存在しません(参考: 3, 4)。基準に据えた軸の中にも、選べる幅は残っている。動かしにくいことは、一切動かせないこと、ではないのです。
動かしにくい栽培軸に余裕代を作る
出荷を基準にする施設では栽培側のクッションを厚くする、と言われると、少し引っかからないでしょうか。栽培の周期は光や温度で決まっていて、三軸のなかで一番動かしにくいはずです。その動かしにくい軸に、定植の幅という緩衝を持たせられる。少し不思議な話です。動かしにくいものに緩衝を作るとは、具体的にどういうことか。一番固いはずの軸が、実は一番クッションを足せる場所なのでしょうか。

結論から言えば、その通りです。動かしにくい軸ほど、クッションを足せる。栽培の周期そのもの、つまり一株が播種から収穫まで何週間かかるかは、確かに動かせません。でも「いつ播くか」「何回に分けて播くか」は動かせます。これを分散させるのが、定植の幅です。

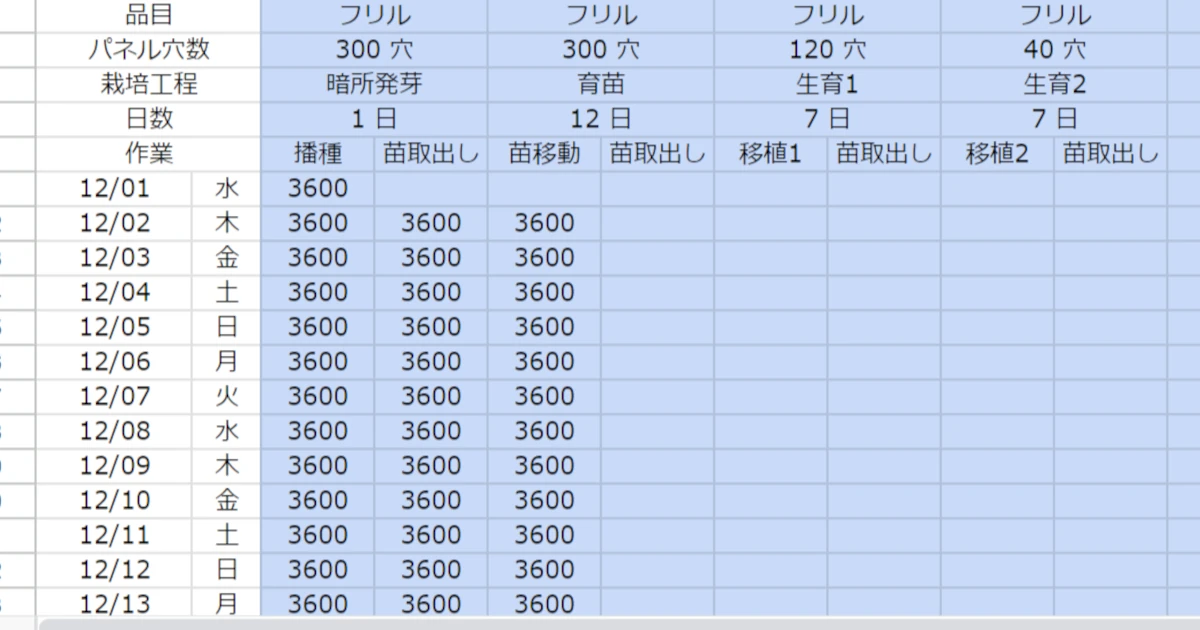

一度に大量に播けば、収穫も一点に集中して、出荷の波に合わせようがありません。けれど時期をずらして少しずつ播けば、棚の上に「これから収穫期に入る株」「もう少しで上がる株」が階段状に並びます。出荷が増えた週は早めに収穫し、余りそうな週は少し遅らせる。そういう幅が生まれます。これは現場の播種設計にそのまま落ちます。たとえば契約が日産5,000株なら、それを一日にまとめて播くのではなく、収穫が毎日ほぼ同量で上がるように何日かに刻んで播く。多段階で育てる工場なら、育苗・初期・中期・後期と棚を分け、各ステージに何日分かの株を常に在庫として持っておく。こうしておけば、出荷が膨らんだ週は後期の棚から前倒しで、絞りたい週は少し置く、という調整がきく。一日分まとめ播きでは、この幅がそもそも存在しません。
固いのは個々の株の周期で、柔らかいのは、その株を時間軸上にどう散らすか、です。動かせない単位を、ずらして重ねることで、全体としては緩衝になる。一番固い軸が一番クッションを足せる場所になるのは、固さと配置が別の話だからです。
この見立て——固いのは個々の株の周期で、柔らかいのは時間軸上の配置——と近いことが、光の配り方の研究でも見えています。ここは播種の配分そのものの話ではなく別領域の例ですが、「総量を変えずに配り方を変えると結果が動く」という構図は共通します。たとえば温室で補光しながら育てる ‘Little Gem’ レタスでは、同じ総量の光を、短い時間に強く当てるより時間を長く延ばして弱く配るほうがバイオマスが増え、光あたりの変換効率も上がっています(参考: 5)。ただしこれは太陽光型温室+補光の条件で、しかも光周期を延ばしすぎると葉先枯れ(tipburn)が増える品質トレードオフも同じ研究が報告しています。延ばせば得、という単純な話ではありません。人工光型の閉鎖環境でも、電力価格の変動に合わせて一日の光の強さを動かしても、総量を保てば収量を落とさずに照明コストを約12%減らせたという結果があり(参考: 6)、さらに同じ研究で、光を一定で当てるより段階的に増やす配り方にすると、同じ総量でも乾物重が約12%増えています(参考: 6)。需要や価格に合わせて電力の使い方をずらす手法そのものを検討した研究もあります(参考: 7)。型式や対象は違いますが、総量より配分のほうが効く場面がある、という補強にはなります。
緩衝を見直すリズムは波の速さで変える
緩衝の余り具合を見て調整する、という話はしっくりくると思います。ただ、ここで一つ疑問が浮かびます。その余り具合は、いつ、どれくらいの頻度で見ればいいのか。出荷は週単位で細かく動く。栽培の返事は何週間も先です。人手はまた別の山を持っています。三つとも同じ間隔で覗くのは違う気がしますが、かといって頻度を変えれば、今度は見落としそうでもある。緩衝ごとに、見るリズムは変わってくるものなのでしょうか。
見る頻度は、その緩衝が受けている波の速さで決まります。速い波を受けている緩衝ほど短い間隔で、しかも見るのは余り具合だけです。出荷を受ける収穫適期の幅なら、毎日あるいは数日おきに「今どれだけ前後に振れる株が棚にあるか、減っていないか」を覗く。このとき、基準を動かす判断はしません。ただ余り具合が今どこにあるかを確かめるだけです。
遅い周期を受けている緩衝は、長い間隔でかまいません。ただし、見るものが違ってきます。定植の幅を受けている栽培側は、毎週測っても返事が返ってこないので、数週間に一度、「そもそも今の定植の刻み方でいいのか」という基準そのものを見直します。余り具合の確認ではなく、設定の点検です。そしてこの点検は、緩衝が枯れる前に——リードタイム分だけ早めに——回しておく。栽培側だけは後追いが効かないからです。
つまり、同じ「見る」でも二層あるわけです。速い緩衝は短く頻繁に余り具合を、遅い緩衝は長い間隔で設定を。間隔をそろえてしまうと、速いほうは見落とし、遅いほうは無駄に揺らすことになります。緩衝ごとに見るリズムは、受けている波に合わせて変えていい。
緩衝の減り方は、そのまま「どの軸の設定が甘かったか」を指してくれます。収穫適期の幅がいつも先細りなら、栽培側の定植の刻み方が出荷の波に追いついていない。人の余力がいつも逼迫しているなら、人員側の見積もりが収穫の山を吸いきれていない。出荷の取りこぼしが続くなら、出荷側に置いた緩衝そのものが薄い。ズレを一括りの「計画の甘さ」とせず、どの緩衝から崩れているかで原因の軸を切り分けられる。これが三軸で見ることのいちばんの実利だと感じています。
もっとも、こうして緩衝の余り具合を追ったり、納品日から逆算して播種を刻んだり、段階ごとに株数を割り付けたりを毎回ゼロから組むのは、それなりに骨が折れます。私が現場で使っていた栽培計画のテンプレートを当サイトで公開しているので、計算式の組み立てを掴む取っかかりにはなると思います。ただ、そのまま使えるものではありません。株数も回転も歩留まりも工場ごとに違うので、実際に回すには自分の環境に合わせて作り替えるのが前提です。まずは勉強がてら、こちらからダウンロードして中身を眺めてみてください。
三軸で受け止めきれないズレと最初に持つ構え
ここまでで三つの時計と、その間の緩衝の見方が整理できました。最後にひとつ、線を引いておきます。ここまでの話は「三軸が回る範囲のズレを、緩衝の置き方と見直しのリズムで吸収する」という枠組みでした。ただ、緩衝をどれだけ厚くしても受け止めきれない種類のズレもあります。たとえば需要そのものが構造的に細りつづけている場合、あるいは固定費の水準が周期の調整では届かないところにある場合です。こうしたズレは計画の組み方ではなく、販路や契約条件、設備の規模そのものを問い直す話であり、別の土俵になります。「三軸を噛み合わせる」という枠の外にある問題です。
この境界線──緩衝では受け止めきれない種類のズレ──は、採算の感応度を見るとはっきりします。レタスの植物工場の採算は、販売価格にひどく敏感です。ある試算では、販売価格が現行から一定割合下がるだけで、損益分岐に必要な規模が一気に跳ね上がり、下げ幅が大きくなれば現実的でない規模まで膨らむとされています(先進的な栽培技術と現行のコスト構造を前提・参考: 8)。価格が少し下に振れただけで必要規模が大きく動くという感応度そのものが、計画を組む側には効いてきます。これはもう定植の刻みや棚上の収穫適期で吸収できる幅ではありません。価格・需要という別の周期が、構造的にずれたときの話です。
コスト側にも、緩衝の外にある外部周期があります。人工光型の植物工場で主に効いてくるのは電力です。業界調査では、人工光型のコストに占める電気の比率は2021年度の19%から24%へ上がっており、その電気コストの内訳は照明58%・空調31%。電気コスト構造の前年比は2022年度に131%まで跳ねた年もありました(令和7年度調査・参考: 9)。電力単価が外から大きく動けば、定植の刻みでは吸収しきれません。同じ「外部の価格ショック」という周期は、太陽光型温室では電力ではなく燃料油の側で起きます。原油高と円安で施設園芸の燃料費が記録的な水準まで上がりうるという指摘もあり(参考: 10)、源は違っても外から価格が突き上げる周期は型式を越えて共通します。人工光型の読者は、まず自分の主コスト——電力——の外部変動を、この緩衝の外の話として見ておくのがよいと思います。こうなると計画の組み方ではなく、販路や規模、調達そのものを問い直す領域に入ります。
新しく立ち上げる人が、最初にこの三軸の発想を持っておくと何が変わるのでしょうか。いちばん変わるのは「ズレたときに何を疑うか」です。三軸を知らないと、ズレるたびに工程表の精度を上げようとして、一本の線をどんどん細かくしていく。しかしそれは速さの違うものを無理に一つに縛る方向であり、たいてい行き詰まります。最初から三つの時計があると分かっていれば、立ち上げの段階で「どこに緩衝を置くか」を設計に織り込めます。棚上の収穫適期の幅、定植の刻み、人の余力──これらを後から足すのは難しいものですが、最初であれば無理なく仕込めます。計画というものを「先まで決め切る線」ではなく「揺れを受けながら回し続ける仕組み」として捉えられるかどうか、その入り口が変わってきます。そう構えておければ、最初のズレも失敗ではなく、三軸が動き始めた合図として落ち着いて見られるはずです。
